Contexte
La RN2 sur la commune de Sainte-Rose, du PR 73+600 à 73+850, est surplombée par la falaise du rempart de Bois-Blanc dans l’entrée de l’enclos du « Grand-Brûlé » et soumise à des aléas géologiques récurrents avec des chutes de pierres, des affaissements de chaussée et des éboulements.

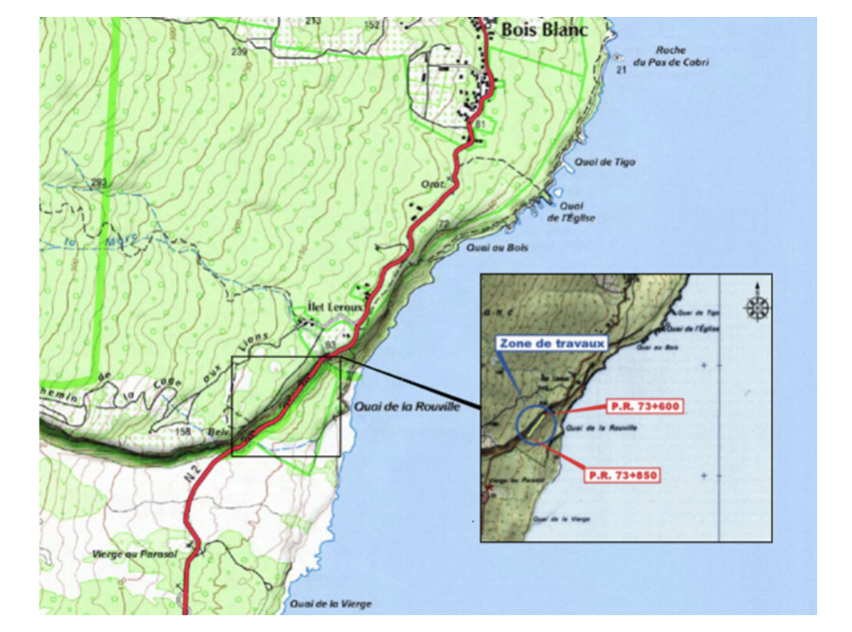

Plan de situation
Description / Objectifs

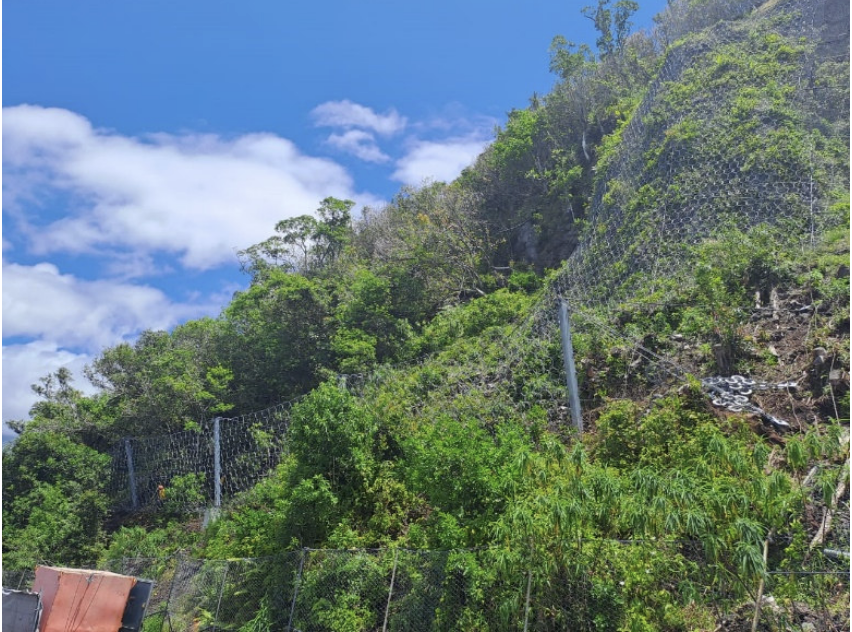

Le projet concernait des travaux de sécurisation de la falaise de Bois Blanc suite à un éboulis. Les travaux projetés consistaient en :
- Intervention sur la végétation (nettoyage, débroussaillage et purges sur la zone éboulée)
- Mise en œuvre d’une protection passive type écran pare-blocs sur la vire en pied de front et sur la zone située entre l’éboulis (PR 73+800) et la limite de la zone d’étude (PR 73+850)
- Stabilisation de la falaise en prolongeant le grillage plaqué existant pour envelopper la totalité de l’éperon situé entre la fin du grillage plaqué existant (PR 73+680) et l’éboulis (PR 73+800)
- Confortement par clouage des différentes instabilités
- Réparation et confortement du dispositif existant réalisé en 2015 au PR 73+600
Indicateurs prévus
Réalisation d’ouvrages de protection sur 250 m.
Calendrier de l'Opération
Date de démarrage |
Date de fin |
Octobre 2022 |
Novembre 2024 |
Financements de l'Opération
Ce projet a bénéficié d’un soutien au titre de la fiche action 2.4.3 – Résilience du réseau routier :
Sources de financement |
Montant (€) |
FEDER |
1 329 825,00 |
Région |
234 675,00 |
Total |
1 564 500,00 |
